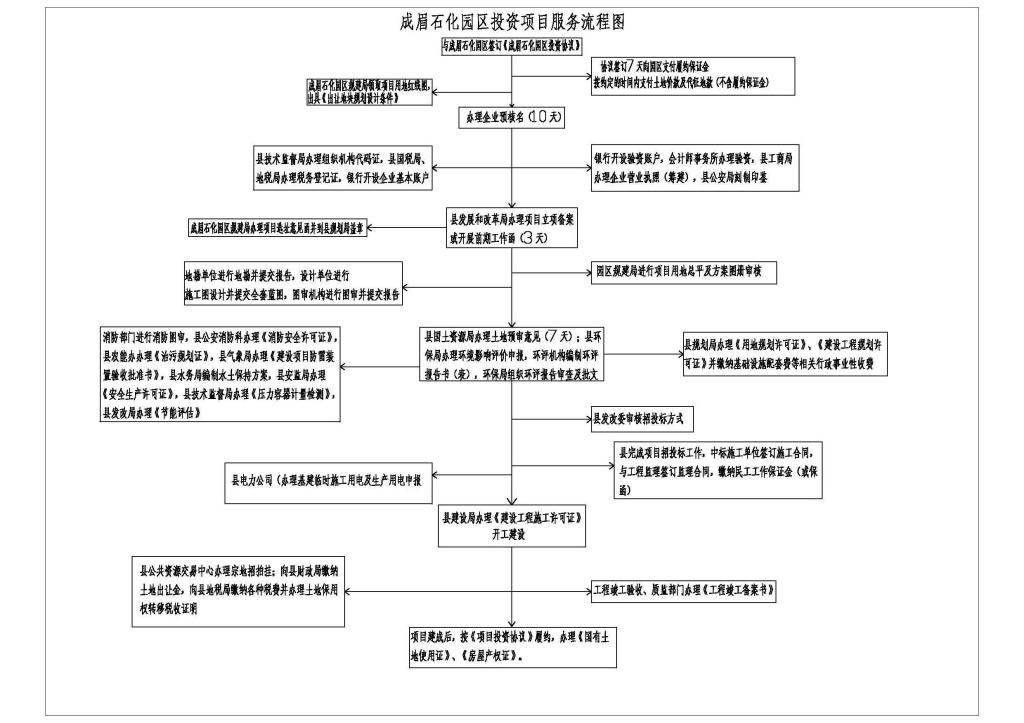

1、招商洽談,與成眉石化園區簽訂《成眉石化園區項目投資協議》,確定專人負責項目;(招商局)
2、協議簽訂7天內向園區支付履約保證金;按約定的時間內支付土地價款及代征地款(不含履約保證金)(財務融資局)
3、成眉石化園區規建局領取項目用地紅線圖,出具《出讓地塊規劃設計條件》(規建局)
4、辦理企業預核名(縣工商局3個工作日,省工商局10個工作日)(招商局)
5、銀行開設驗資賬戶,縣工商局辦理企業營業執照(籌建,若需要可協助向環保局申請環保預審意見),縣公安局刻制企業印鑒(招商局)
6、縣技術監督局辦理組織機構代碼,縣國稅局、地稅局辦理稅務登記證,銀行開設企業基本賬戶(招商局)
7、縣發展和改革局辦理項目立項備案或開展前期工作函(3個工作日)(招商局)
8、成眉石化園區規建局辦理項目選址意見函并到縣規劃局蓋章(7個工作日)(規建局)
9、縣國土資源局辦理土地預審意見(7個工作日)(規建局)
10、園區規建局根據正式可研內容進行項目用地總平及方案圖冊審核(3個工作日)(規建局)
11、縣環保局辦理環境影響評價申報,環評機構編制環評報告書(表),環保局組織環評報告審查及批文(合計約30個工作日)(招商局)
12、縣水務局編制水土保持方案,方案審查及批文(合計約15個工作日)(招商局)
13、縣發改局辦理《節能評估報告》,方案審查及批文(合計約15個工作日)(招商局)
14、地勘單位進行地勘并提交報告;設計單位進行施工圖設計;圖審機構進行圖審并提交報告
15、縣規劃局辦理《用地規劃許可證》、《建設工程規劃許可證》并繳納基礎設施配套費等相關行政事業性收費
16、縣發改委審核招投標方式
17、縣完成項目招投標工作,中標施工單位簽訂施工合同,工程監理機構簽訂監理合同,并繳納民工工資保證金(函)
18、縣電力公司辦理基建臨時施工用電及生產用電申報
19、縣建設局辦理《建設工程施工許可證》,開工建設
20、工程竣工綜合驗收,質監部門辦理《工程竣工備案書》
21、縣公共資源中心辦理宗地招拍掛;向彭山縣財政局繳納土地出讓金,向彭山縣地稅局繳納各種稅費并辦理土地保用權轉移稅收證明
22、項目建成后,按《項目投資協議》履約;辦理《國有土地證》《房屋產權證》
